•
(2026-11-12, 목포MBC) 완도 장보고 해상풍력 사업의 내년도 출자금 1,000억원이 확보되지 않아 공공 지분 유지에 비상이 걸렸다.
•
전남개발공사의 가용 자금(약 1,300억~1,500억원)으로 출자금을 부담하면 다른 지역개발 사업이 멈추고, 내지 못하면 공공 지분을 민간에 넘겨야 하는 상황이다.
•

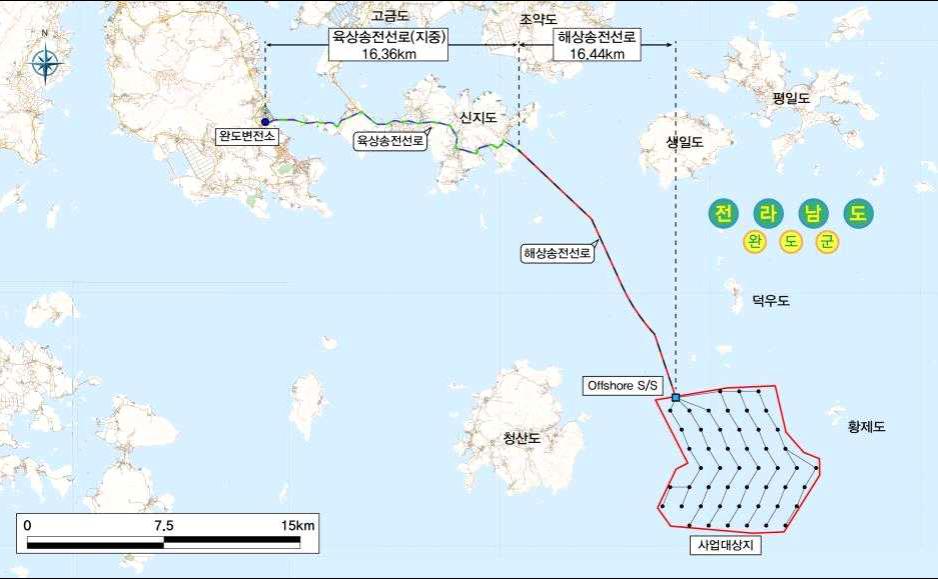

장보고 해상풍력은 전남개발공사·한국서부발전·코오롱글로벌이 참여해 완도 남쪽 해상에 400MW 규모 발전시설을 건설하는 사업이다.
•
11월 5일 행정사무감사에서 지적된 사안으로, 본예산에 출자금이 반영되지 않은 것으로 확인됐다.
•
연합뉴스, 2026-11-05: 전남광주통합특별시의회 행정사무감사에서 3조5천억원 규모 완도 장보고 해상풍력사업의 출자금 확보 차질 우려가 제기됐다.
•

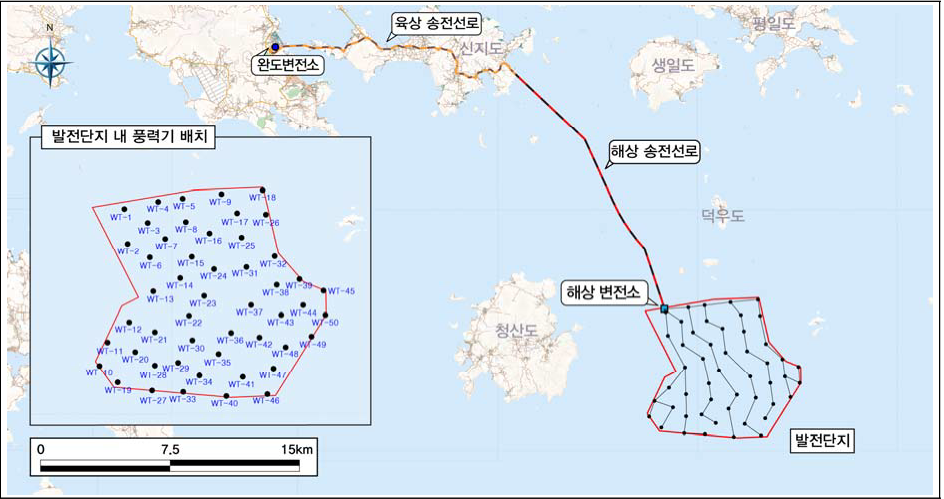

전남개발공사·한국서부발전·코오롱글로벌이 각각 약 33% 지분으로 참여하며 2027년 3월 SPC 설립을 추진 중이다.
•
전남개발공사의 출자 가능 재원이 약 1,300억원에 그쳐 장보고에 약 1,000억원을 투입하면 다른 사업 추진이 어려워진다는 지적이다.
•
공공 지분 축소 시 완도 연간 267억원·신안 연간 216억원으로 추산되는 주민 수익과 기본소득 재원에도 영향이 있을 수 있다는 의견이 나왔다.
•
(2026-10-02, 비즈워치) [인사이드 스토리] 코오롱글로벌이 13년 기다린 바닷바람 — 코오롱글로벌, 완도 장보고 해상풍력(400MW) 사업 SPC 지분 34% 매각 검토 중. "2026년 2분기 IR"에서 풍력사업 파이프라인에서 해상풍력 프로젝트 제외, 2033년 풍력배당이익 전망 550억→250억원 하향(장보고분 300억 제외).
•
2013년 전남도·완도군 개발협약 → 2018년 서부발전·전남개발공사 JDA → 2022년 8월 발전사업허가 취득. 문화재 지표조사(2024.12), 환경영향평가 협의(2025.1) 완료 후 국방부·해수부 후속 인허가 진행 중. 실시설계·사업비·금융구조 미확정, 착공 목표 2029년으로 연기.
•
지분: 코오롱글로벌 34%, 한국서부발전·전남개발공사 각 33%. 회사 입장: "포트폴리오 재조정 차원의 전략적 검토, 확정된 것 없음".
•
(2026-10-02, 일간투데이) 한국서부발전-전남개발공사, 광주·전남 육·해상풍력 공동개발 MOU 체결.
•
본 기사의 주제는 육상풍력 활성화이나, 두 기관이 400MW 규모 완도 장보고 해상풍력(8MW×50기)을 함께 추진하며 쌓은 신뢰를 토대로 한 협력임을 명시.
•
서부발전은 육상풍력 155.2MW 운영 경험 바탕, 전남개발공사는 인허가·주민참여형 이익공유 모델 담당. 공공주도 재생에너지 개발 표준 정립 방침.
