완도 금일 해상풍력

•
아시아투데이, 2026-11-11: 베스타스가 연내 터빈 계약이 이뤄지지 않으면 협상을 이어가기 어렵다는 입장을 전달하면서 완도금일 해상풍력(4조5,000억원) EPC·터빈 계약 체결 목표가 11월 말에서 12월로 밀렸다.
•
터빈 제조·납품·설치 과정의 위험을 누가 부담하느냐를 둘러싼 이견이 쟁점이다. 사업비는 이미 3조2,710억원에서 4조5,000억원으로 늘었다.
•
국민성장펀드 1조원 유치도 차질이다. 하나은행은 6월 3분기 심의를 신청했으나 11월 현재 정식 심사조차 시작하지 못했고, 금융종결 목표는 연말~내년 초에서 내년 상반기로 미뤄졌다.
•
주요 공사·터빈 계약을 마친 뒤 국민성장펀드 7,500억원을 승인받은 신안우이 해상풍력과는 다른 상황이다.
•
SPC 출자 협의, 공군·육군 대체 레이더 합의, 완도군 주민수용성 협의도 진행 중이다.
•
아시아경제, 2026-11-02: 조인호 전남광주통합특별시의회 의원(완도 2)이 본회의 5분 발언에서 금일해역 600MW 해상풍력 단지 주변 신규 양식면허지 확보를 촉구했다.
•
해조류 양식 적지 조사와 2027·2028년도 양식장 이용개발계획 반영을 요구했다.
•
특별시·완도군·발전사업자·어업인이 참여하는 상생 협의체계 구축을 촉구했다.
하나은행은 지난 26일 한국남동발전과 전라남도 완도군 금일읍 해상에 600MW 규모 해상풍력단지를 조성하는 '완도금일해상풍력 발전사업' 추진을 위한 업무협약을 체결했다고 밝혔다.
이번 협약은 단순 자금 지원을 넘어 프로젝트파이낸싱(PF) 이전 단계에서부터 사업 구조와 리스크 요인을 공동 검토하는 것이 핵심이다. 개발·건설·운영에 이르는 전 과정에 금융사가 참여해 사업 안정성을 높이겠다는 구상이다.
1. 판매ㆍ공급계약 구분
용역제공
- 체결계약명
완도금일 해상풍력 EPC 사전착수역무 계약
2. 계약내역
계약금액(원)
32,323,000,000
최근매출액(원)
553,362,978,026
매출액대비(%)
5.84
대규모법인여부
미해당
5. 계약기간
시작일
2026-02-27
종료일
2026-12-31

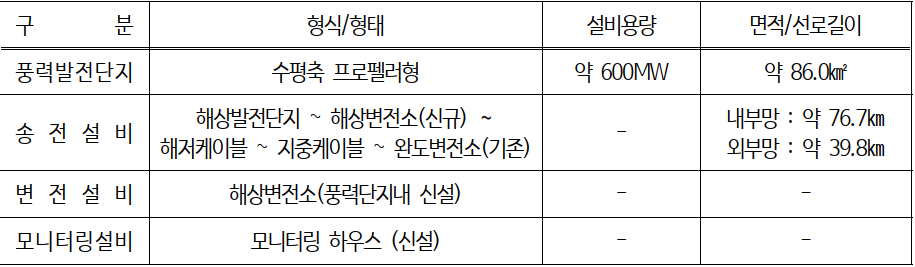

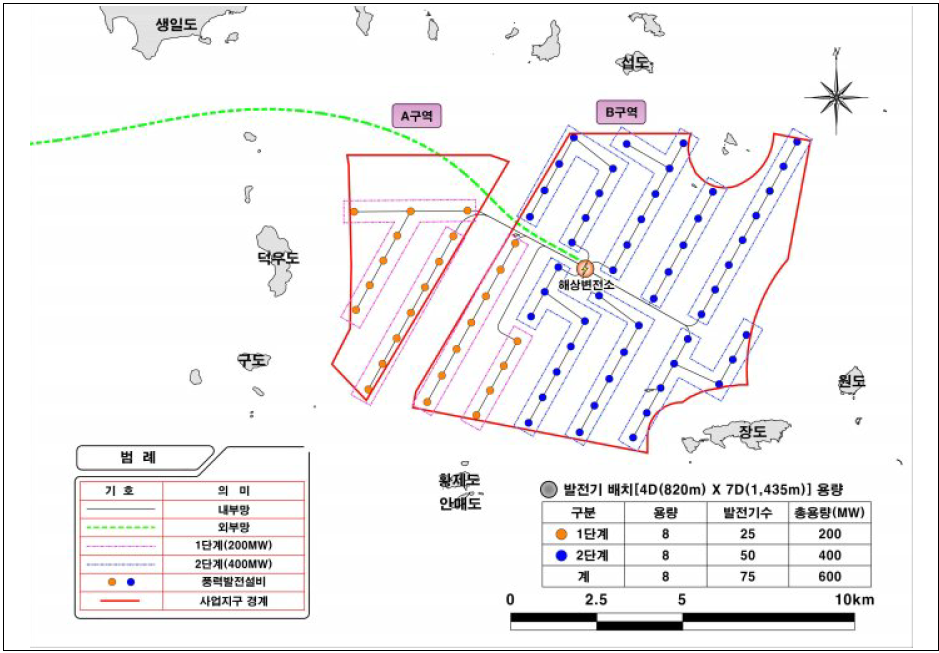

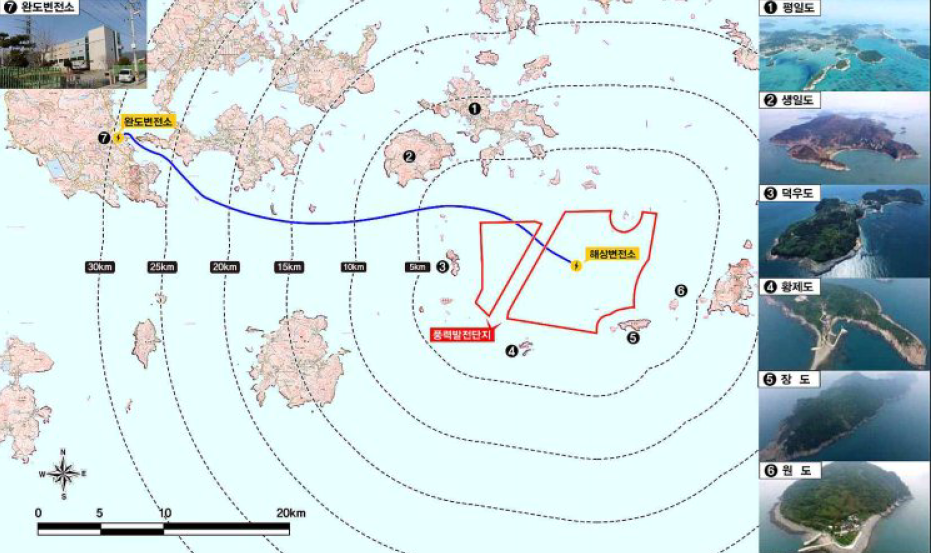

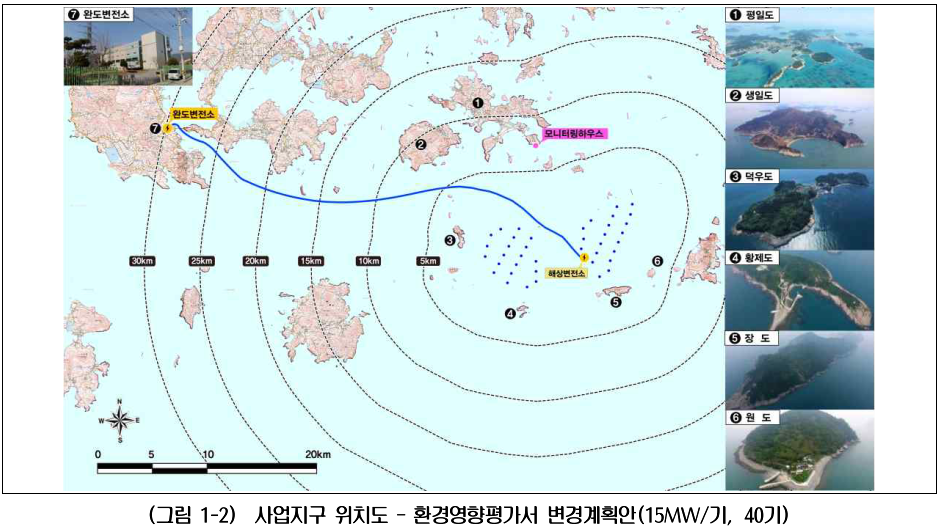

설비용량 600메가와트(㎿)급 완도금일해상풍력 사업이 새 정부의 재생에너지 확대 기조를 타고 급물살을 타고 있다. 한국남동발전은 연내에 현대건설 컨소시엄을 설계·시공·조달(EPC) 우선협상대상자로 선정하고 내년 상반기 중 프로젝트파이낸싱(PF) 계약을 마무리 지을 예정이다.
26일 업계에 따르면 남동발전은 다음 달 중순쯤 현대건설과 한국전력기술, HD현대중공업으로 구성된 컨소시엄을 EPC 우선협상대상자로 선정하기로 하고, 턴키 방식의 수의계약을 체결하기 위해 사업비용 조율 등 막판 협의를 진행하고 있다. 4조원 규모의 완도금일해상풍력 사업은 남동발전과 영림산업이 각각 개발 지분을 보유하고 있어, 특수목적법인(SPC) 형태의 사업 구조상 수의계약 진행에 법적 문제가 없다는 것이 남동발전의 입장이다.
당초 남동발전은 단가 경쟁력이 있는 EPC 분리 발주를 염두에 두고 있던 것으로 알려졌으나, 해상풍력 사업 역량이 아직 부족하다는 판단에 따라 턴키 계약으로 발주 방식을 변경하기로 결정했다. 올해 EPC 선정이 완료되면 내년 7~8월까지는 프로젝트파이낸싱(PF) 선정을 통해 사업의 수익성 분석까지 완료하겠다는 계획이다.
설비용량 600MW급 전남 완도금일 1,2단계 해상풍력사업이 연내 EPC(설계·시공·구매)사, 금융주선사, 보험자문사 선정을 동시에 병행하는 것으로 나타났다. 사업비 3조9000억원의 초대형 해상풍력 발전사업이어서 메이저 건설사는 물론 은행, 보험사들이 이 사업 참여에 대한 관심이 높다. 12일 발전업계에 따르면 600MW급 전남 완도금일해상풍력의 사업주는 현재 도하엔지니어링에 용역을 발주해 기본설계를 진행하고 있다. 1단계(200MW) 및 2단계(400ME)를 합친 이 사업의 사업주는 남동발전과 영림산업, 하나증권컨소시엄이다. 1,2단계 총 사업비는 3조9000억원 규모다. 기본설계는 마무리단계에 있으며 조만간 입찰 자료에 포함해 EPC사 선정을 위한 입찰 공고에 나설 예정이다. 발주 규모가 큰 만큼 어느정도 규모있는 건설사를 상대로 지명(제한)경쟁입찰 가능성이 높은 것으로 알려졌다.
(완도금일해상풍력발전사업) 환평초안_요약서.pdf
3229.6KB
